Новостройки Подольска: ЖК, сроки и жизнь в городе
Ввод «Онегина», многоквартирного дома «Дубровицы Клаб» и «Пахра Сити» запланирован на 4 квартал 2026, 2027 и 2029 годов соответственно, а «Красная Горка» введена 05.10.2026. Опираемся на график пункта 17.1 четырёх деклараций; комплексы, чьих деклараций у нас нет, остались вне таблицы.
Сводка
В таблице — четыре жилых комплекса Городского округа Подольск, у которых мы прочитали проектные декларации: «Красная Горка», «Онегин» и «Пахра Сити» в самом Подольске и «Дубровицы Клаб» в деревне Докукино. Все четыре сверены по копиям из единой информационной системы жилищного строительства: даты редакций — с 07.09.2026 по 06.10.2026. На сайте «Дубровицы Клаб» 28.09.2026 лежали более ранние редакции: многоквартирного дома — от 21.11.2025, таунхаусов — от 10.12.2025, с тем же графиком и сроками передачи.
Вне таблицы остались комплексы, чьих деклараций у нас нет. Так, у ЖК «Новый Весенний» в посёлке Сосновый Бор на странице документов застройщика вместо файла дана ссылка на единую систему.
Пункт 17.1 декларации — график: этапы 20, 40, 60 и 80 % готовности, затем получение разрешения на ввод в эксплуатацию. В таблице рядом с вводом — квартал 80 %, последнего этапа перед разрешением.
Что строится

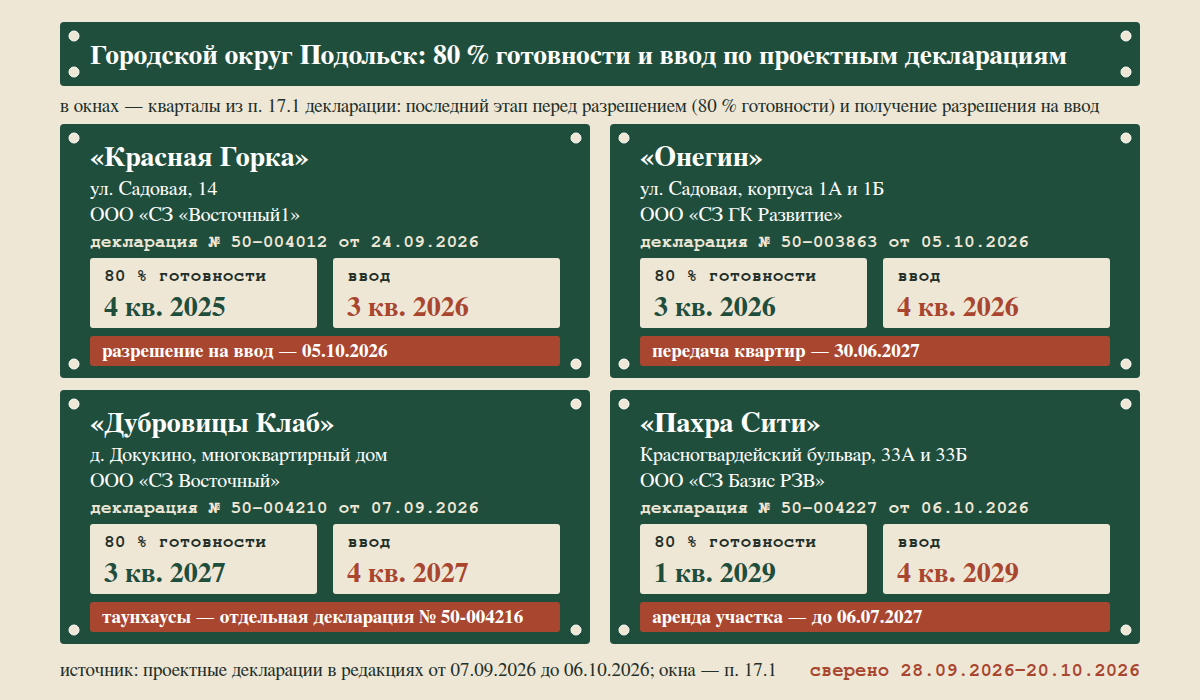

| Комплекс, адрес | Что входит в декларацию | Застройщик | 80 % готовности | Ввод | Декларация, редакция |
|---|---|---|---|---|---|
| «Красная Горка», ул. Садовая, 14 | пятисекционный жилой дом | ООО «СЗ «Восточный1» | 4 кв. 2025 | 3 кв. 2026 | № 50-004012 от 24.09.2026 |
| «Онегин», ул. Садовая | корпуса 1А и 1Б | ООО «СЗ ГК Развитие» | 3 кв. 2026 | 4 кв. 2026 | № 50-003863 от 05.10.2026 |
| «Дубровицы Клаб», д. Докукино | малоэтажный многоквартирный дом | ООО «СЗ Восточный» | 3 кв. 2027 | 4 кв. 2027 | № 50-004210 от 07.09.2026 |
| «Пахра Сити», Красногвардейский бульвар, 33А и 33Б | корпуса А и Б, подземная автостоянка | ООО «СЗ Базис РЗВ» | 1 кв. 2029 | 4 кв. 2029 | № 50-004227 от 06.10.2026 |
Ввод «Красной Горки»: план декларации — 3 квартал 2026 года, факт — 4-й (05.10.2026).
Адрес в декларации многоквартирного дома «Дубровицы Клаб» записан по прежнему делению: «Подольский район, с/п Дубровицкое, д. Докукино». По закону Московской области от 22.05.2015 № 81/2015-ОЗ (часть 1 статьи 1) Подольск, Климовск и поселения Подольского района объединены в Городской округ Подольск Московской области, а деревня Докукино названа в абзаце двадцать первом статьи 2 среди его населённых пунктов.
Оба корпуса «Онегина» запланировано ввести в одном квартале. В заголовке декларации корпус 1А назван «со встроенной взрослой поликлиникой», 1Б — «со встроенной детской поликлиникой». Передача квартир по пункту 17.2 — 30.06.2027.
В декларации «Пахра Сити» три объекта: корпуса А и Б и подземная автостоянка на 278 машино-мест (пункт 15.1.2.1), график у всех трёх один, передача по пункту 17.2 — 31.12.2029. Заголовок декларации заканчивается словами «Завершение строительства»; разрешение на строительство RU50-55-19054-2021 выдано 09.08.2021 (пункт 11.1), а декларация № 50-004227 впервые размещена 26.12.2025.
Таунхаусы «Дубровицы Клаб» идут по отдельной декларации № 50-004216 от 09.09.2026: 23 позиции блокированной застройки, в каждой от восьми до десяти домов в три этажа. Ввод по позициям — 3 или 4 квартал 2027 года либо 2 квартал 2028 года.
Жить здесь: транспорт, школы, поликлиники
Подольск — конечная станция МЦД-2 «Курско-Рижский»: диаметр длиной 80 километров с 37 станциями от Нахабина через Москву до Подольска, движение открыто 21 ноября 2019 года. Участок за Остафьевом до Подольска относится к тарифной зоне «Пригород».
Перечня школ и детских садов округа здесь нет: открыть сайт администрации Подольска 30.09.2026 нам не удалось. По новым домам есть раздел 22 обеих деклараций «Дубровицы Клаб». В нём названы объекты по договору о комплексном развитии территории от 05.05.2025 № 121 ДоКРТ/27-25 с администрацией Городского округа Подольск и Министерством жилищной политики Московской области: здания общеобразовательной и дошкольной организаций, помещения поликлиники, участкового пункта полиции, отделения почтовой связи и МФЦ. Затраты на школу застройщик планирует в 1 026 781 250 рублей, на детский сад — 458 865 000, на поликлинику — 365 000 000 и возместить их за счёт денег участников долевого строительства. Дат открытия раздел не называет.
По перечню ТФОМС Московской области взрослых в Подольске принимают подразделения Подольской областной клинической больницы, среди них поликлиники на улицах Кирова, 27, Батырева, 7, Бородинской, 22 и Ленинградской, 9 и в Кузнечиках на бульваре 65-летия Победы, 10. Детские поликлиники с номерами от 1 до 7 относятся к Подольской детской больнице. В посёлке Дубровицы, в доме 49, в перечне есть амбулатория областной больницы и врачебная амбулатория детской поликлиники № 4. Родильный дом — на улице Кирова, 38.
Что проверить до брони
- «Красная Горка» после 29 сентября. По декларации № 50-004012 от 24.09.2026 срок разрешения на строительство RU50-56-5381-2016 от 07.07.2016 (пункт 11.1) — до 29.09.2026 (последнее продление — 20.05.2026), ввод — в 3 квартале 2026 года. 05.10.2026 выдано разрешение на ввод № RU50-55-39487-2026 (единая система, карточка дома 59538); нового продления в единой системе нет. Спросите, когда начнут передавать квартиры по актам.
- Один дом — три квартала. В файле декларации на сайте застройщика «Красной Горки» (редакция от 11.08.2025) ввод назначен на 1 квартал 2026 года, в копии от 24.09.2026 — на 3 квартал 2026 года, а на странице комплекса 28.09.2026 срок сдачи — «IV квартал 2026 года». Срок передачи в договоре сверяйте с пунктом 17.2 действующей редакции: в копии от 24.09.2026 это 31.12.2026.
- Аренда участка «Пахра Сити» — до 06.07.2027. Участок у застройщика в аренде по договору уступки права аренды от 28.11.2025, право по пункту 12.1 декларации действует до 06.07.2027, а ввод запланирован на 4 квартал 2029 года. Спросите, продлят ли аренду на срок стройки и в каком состоянии дома: заголовок декларации говорит о завершении строительства.
- Проценты готовности по кварталам. Последний этап, квартал которого к 30.09.2026 уже закончился: у корпусов 1А и 1Б «Онегина» — 60 % (2 квартал 2026 и 4 квартал 2025 года), у «Пахра Сити» и многоквартирного дома «Дубровицы Клаб» — 20 % (2 квартал 2026 года). Пункт 17.1 — плановые кварталы, а не отчёт о стройке: сравните их с фотографиями хода строительства и с тем, что видно на площадке.
- Номер позиции таунхауса. Передача по пункту 17.2 декларации таунхаусов «Дубровицы Клаб» зависит от позиции: 20.02.2028, 10.06.2028 или 15.11.2028. Узнайте номер позиции и сверяйте сроки по её строкам в декларации. Файлы на сайте проекта — от ноября и декабря 2025 года, попросите действующую редакцию.
- Два «Восточных». Застройщик «Красной Горки» — ООО «СЗ «Восточный1» (ИНН 5032312749), «Дубровицы Клаб» — ООО «СЗ Восточный» (ИНН 7714374251): названия почти одинаковые, компании разные. На zvnd.ru, сайте застройщика по пункту 1.4.3 декларации «Красной Горки», застройщиком подписано ЗАО «Стройпромавтоматика», но договор заключайте с компанией из декларации своего дома, сверив ИНН.
Источники и дата сверки
- «Красная Горка»: страница комплекса и документы на сайте застройщика с файлом декларации от 11.08.2025; редакция от 24.09.2026 — копия из единой системы; разрешение на ввод № RU50-55-39487-2026 от 05.10.2026 — карточка дома 59538 в единой системе
- «Онегин» (№ 50-003863 от 05.10.2026), «Пахра Сити» (№ 50-004227 от 06.10.2026) и обе декларации «Дубровицы Клаб» — копии из той же системы
- «Дубровицы Клаб»: документы на сайте проекта, декларации № 50-004210 и № 50-004216
- «Новый Весенний»: страница комплекса и документы застройщика
- Состав округа: текст закона Московской области от 22.05.2015 № 81/2015-ОЗ, редакция от 04.07.2025, статьи 1 и 2
- Поликлиники: перечень медицинских организаций ТФОМС Московской области
- МЦД-2: страница о диаметрах на сайте мэра Москвы
Сверено 28.09.2026–20.10.2026: страницы и файлы застройщиков — 28.09, копии из единой системы — 29.09, 08.10 и 09.10, карточка «Красной Горки» там же — 20.10, закон, МЦД и перечень ТФОМС — 29.09, ответ сайта администрации — 30.09. Декларации могут изменить и после нашей сверки, поэтому перед бронью найдите последнюю редакцию для своего дома.
Текст: Егор МальцевОбновлено
Другие обзоры
Все обзоры-
Города · 7 минут
Новостройки Балашихи: ЖК, сроки и жизнь в городе
Что внутри
Четыре дома «Квартала Авиаторов» в Балашихе намечено ввести в 4 квартале 2026 и 1 квартале 2027 года, три дома «Гранель Алексеевской Рощи» — в 3 и 4 кварталах 2027-го. Источник — пять проектных деклараций; в таблицу вошли не все стройки города.
-
Города · 9 минут
Новостройки Люберец: ЖК, сроки и жизнь в городе
Что внутри
Сроки ввода «Корицы», Новотомилино, «Томилино Парка» и гостиницы на Волковской взяты из проектных деклараций; другие ЖК округа мы не сверяли. Школы, МЦД-3 и поликлиники описаны по сайтам администрации, мэра Москвы и ТФОМС.
-
Города · 7 минут
Новостройки Химок: ЖК, сроки и жизнь в городе
Что внутри
Когда вводят дома «Химки Тайм», «Берега», «Востока II», «Квартала Ивакино», «1-го Шереметьевского» и «Химки Парка» по копиям деклараций из единой системы, у кого разрешение на строительство кончается раньше ввода и почему в таблице не все комплексы; транспорт, школы и поликлиники — по данным администрации, сайта Москвы и ТФОМС.
